Кейс · Строительство · СЗРК

Как строительная компания за 6 месяцев сократила перерасход материалов на 25% и стала сдавать 95% проектов в срок

Связали управление объектами, затраты, зарплату и проектные команды в один контур. Результаты — через 6 месяцев после внедрения, по данным компании.

95%проектов в срок (было 70%)
−25%перерасход материалов
×5быстрее планирование
Результаты через 6 месяцев после внедрения

Когда объектов стало больше, привычная схема перестала выдерживать нагрузку. Графики жили в Excel, расходы дублировались в нескольких системах, а реальную себестоимость объекта финансовая служба собирала до двух недель. Руководитель видел проблему уже после того, как срок или бюджет начинал уходить от плана.

Для строительной компании СЗРК мы связали управление объектами, фактические затраты, расчёт зарплаты и работу проектных команд. Через шесть месяцев после внедрения, по данным компании, 95% проектов завершались в срок вместо 70%, перерасход материалов снизился на 25%, а планирование стало в пять раз быстрее. Результат создала не программа сама по себе: команда заказчика проверяла сценарии на реальных объектах и переводила сотрудников на новый порядок работы.

О компании

СЗРК — строительная компания с 13-летним опытом: промышленное строительство, капитальный ремонт многоквартирных домов, реконструкция бюджетных учреждений и загородное строительство. В каждом проекте одновременно нужно держать под контролем график, смету, фактические затраты, материалы, работу сотрудников и обязательства перед заказчиком. Пока объектов немного, часть данных сводят вручную. С ростом портфеля задержка данных становится управленческим риском.

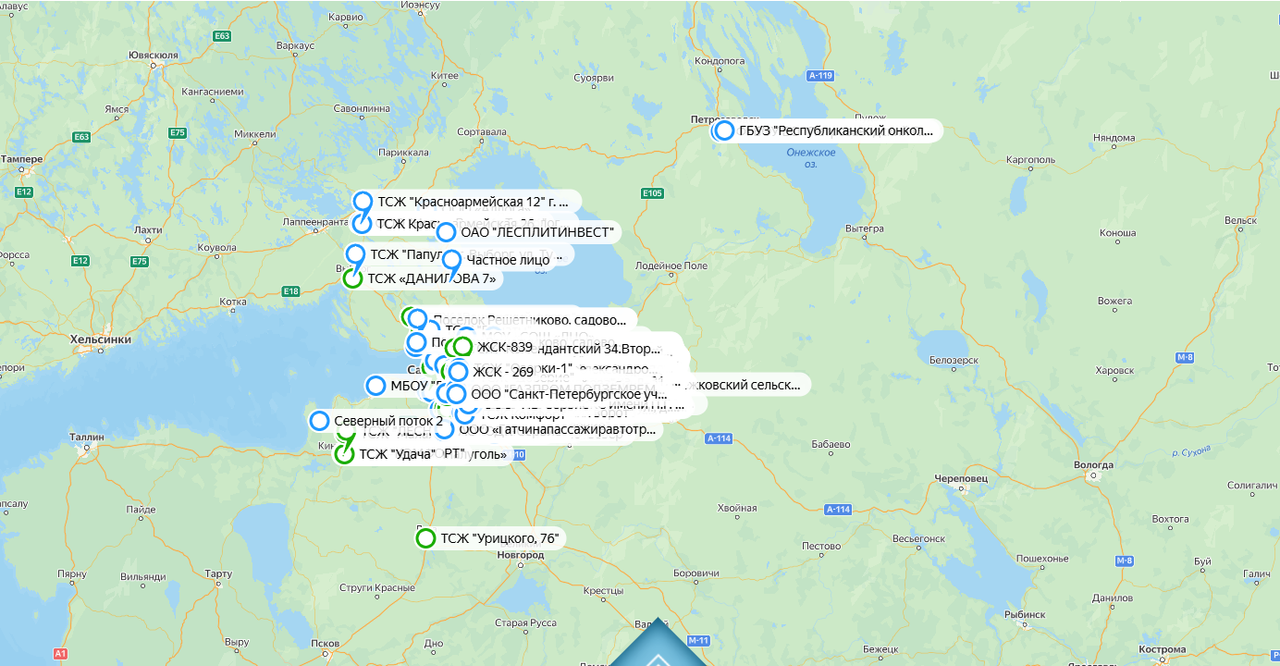

Карта объектов строительной компании СЗРК
География объектов СЗРК: промышленное строительство, ремонт МКД и социальные объекты

Что происходило до проекта

Инструменты у компании были: менеджеры проектов работали в Битрикс24, финансовые данные — в учётной системе, планы и расчёты — в Excel. Проблема не в отсутствии программ, а в том, что они не образовывали единого контура управления.

Планы в Excel
Планы-графики вели вручную, изменения переносили и сверяли отдельно.
Нет контроля сроков
Руководитель не всегда видел отклонение достаточно рано, чтобы повлиять.
Двойной ввод
Фактические расходы дублировались в Битрикс24 и Excel.
2 недели на себестоимость
Расчёт себестоимости объекта занимал до двух недель.
Задержка зарплаты
Данные для начислений собирали из разных источников.
~70% времени на рутину
По оценке компании, столько уходило у финотдела на рутинные операции.

Для собственника это означало простое: компания строила каждый день, а цельную картину по срокам и деньгам получала с задержкой.

Что требовалось изменить

Цель — не поставить ещё одну программу, а выстроить единый маршрут данных: от плана и задач по объекту до фактических затрат, себестоимости, зарплаты и управленческой отчётности.

  • Вести план и факт по срокам и бюджету в связанной системе.
  • Получать данные по объектам без повторного ручного ввода.
  • Сократить время подготовки планов-графиков и расчёта себестоимости.
  • Автоматизировать передачу данных для зарплаты и бонусов.
  • Дать руководству оперативную аналитику по каждому объекту.
  • Перейти постепенно, не останавливая текущие стройки.

Что мы сделали

1
Разобрали процессы до настройки. Первые две недели — аудит: как компания планирует объекты, фиксирует расходы, передаёт кадровые изменения и считает зарплату. По итогам — техническое задание и требования к инфраструктуре.
2
Настроили учёт по объектам. В 1С:УНСФ настроили аналитику по объектам и доработали функционал под строительный контур: расходы, плановые показатели и данные для зарплаты связываются с конкретным объектом.
3
Связали команды с финучётом. Битрикс24 остался рабочей средой менеджеров. Между ним и 1С — двусторонний обмен: плановые показатели, фактические затраты и кадровые изменения переходят без повторного ввода.
4
Автоматизировали план-факт. На основе смет — календарные графики и бюджеты. Руководитель сравнивает план с фактом по объекту, не дожидаясь ручной сводки. Решение остаётся за командой, система показывает отклонение.
5
Настроили зарплату, бонусы и отчётность. Данные для начислений связали с учётом работ и кадрами. Для руководства — дашборды по объектам, затратам и срокам из единого набора данных.

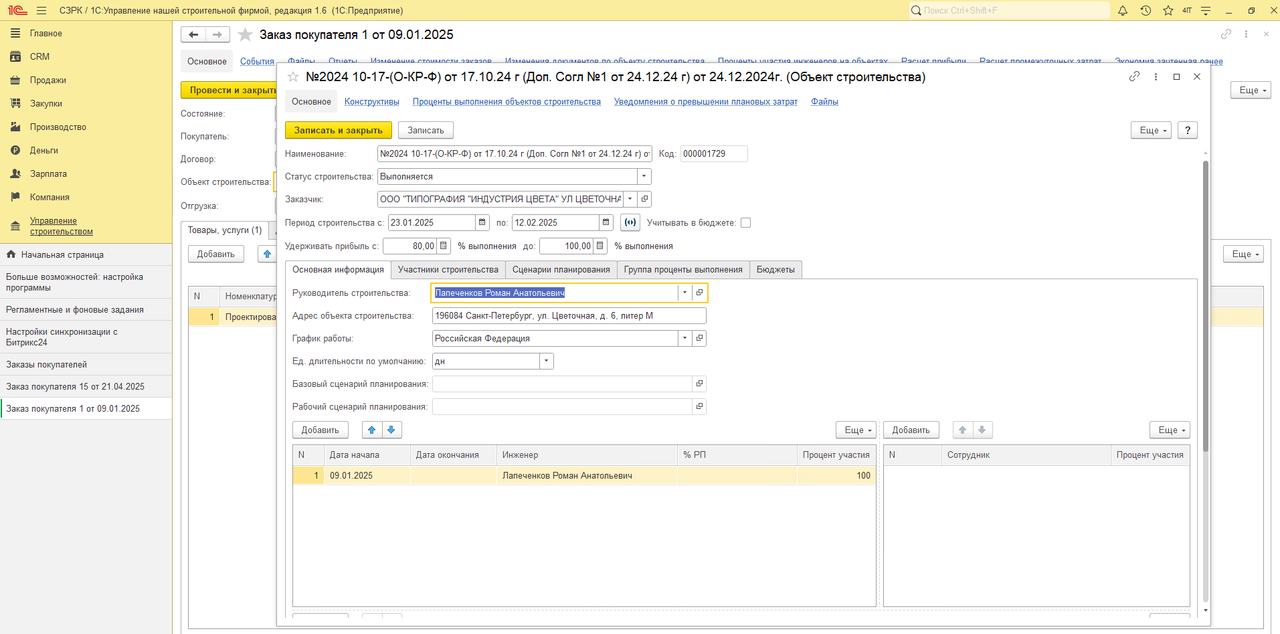

Карточка объекта строительства в 1С:УНСФ
Объект строительства в 1С:УНСФ: сроки, участники, проценты выполнения и бюджеты в одной карточке

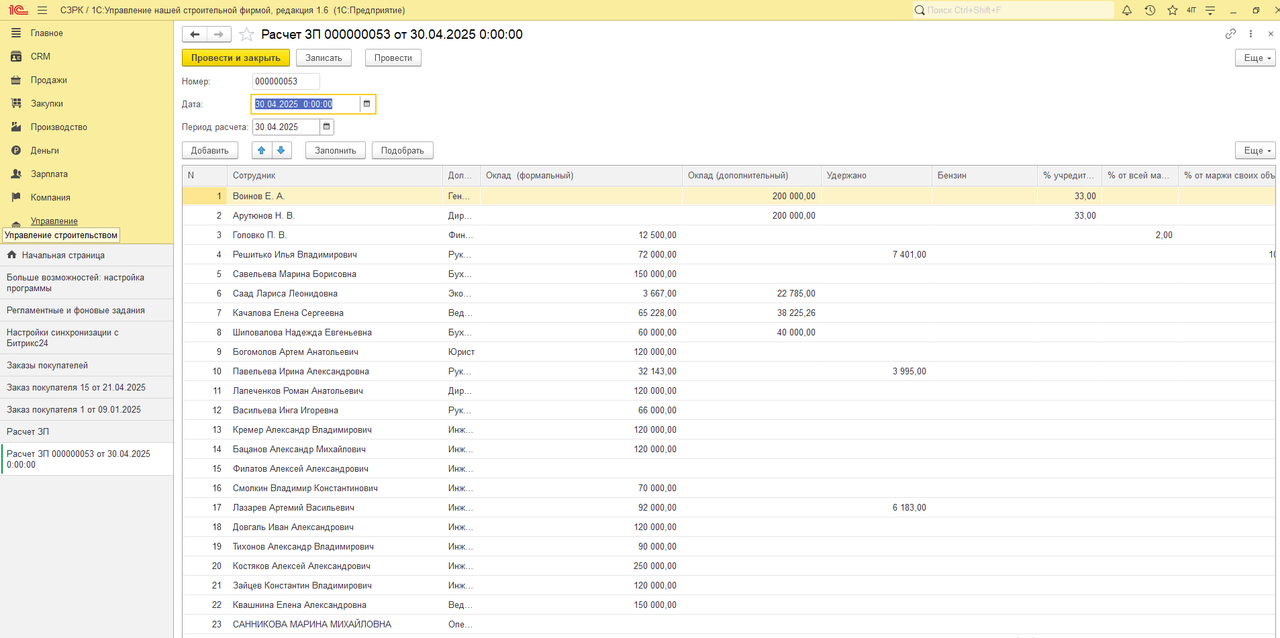

Расчёт зарплаты по объектам в 1С:УНСФ
Расчёт зарплаты и бонусов считается из единой системы, связанной с работами по объектам

Как проходило внедрение

Подготовка · 2 недНастройка · 6 недПилот на 3 объектах · 4 недПромышленный переход

Первые три этапа заняли 12 недель. Результаты ниже зафиксированы через шесть месяцев после внедрения, когда сотрудники уже работали в новом контуре. Проект разбили на этапы, чтобы не переводить все объекты на новый порядок одновременно.

Что изменилось через шесть месяцев

ПоказательДоЧерез 6 месяцевИзменение
Проекты, завершённые в срок70%95%+25 п. п.
Объекты без замечаний65%90%+25 п. п.
Время планированиябазовый процессв 5 раз меньше−80% времени*
Перерасход материаловбазовый уровеньна 25% ниже−25%
Повторные заказыбазовый уровеньна 20% больше+20%
ФОТ бухгалтериибазовый уровеньна 30% ниже−30%

*Если процесс стал в 5 раз быстрее, новое время равно 20% прежнего, то есть расчётное сокращение — 80%. Это вывод из коэффициента, а не отдельный замер. Показатели приведены по данным, переданным компанией СЗРК.

Что эти цифры значат для собственника

Главное изменение — не скорость отдельной программы, а сокращение задержки между событием на стройке и управленческим решением.

  • Отклонение затрат по объекту видно до закрытия проекта.
  • Планирование быстрее — графики пересчитывают при изменениях без долгой ручной сводки.
  • Финслужба не тратит большую часть дня на перенос одних и тех же данных.
  • Зарплата и бонусы опираются на связанную информацию по работам и сотрудникам.
  • Руководство сравнивает объекты по единым показателям, а не по таблицам разного формата.

Как перевести результат в деньги

Денежный эффект считается после выгрузки исходных показателей — вымышленную сумму не подставляем. Берут одинаковые периоды, исключают разовые крупные объекты и отдельно фиксируют другие изменения (цены на материалы, состав команды, сезонность, объём портфеля).

Экономия материалов
Расходы на материалы за сопоставимый период до внедрения × 25%.
Затраты на бухгалтерию
ФОТ бухгалтерии за сопоставимый период до внедрения × 30%.
Прибыль от повторных заказов
Прирост выручки от повторных заказов × фактическая валовая маржа.
Стоимость сэкономленного времени
Сэкономленные часы × полная стоимость рабочего часа сотрудников.
Отзыв клиента

Раньше мы теряли время на свод отчётов из разных систем. Теперь данные из Битрикс24 попадают в 1С, где мы видим прибыль по объектам и начисляем бонусы команде. Это заметно упростило управление.

Павел Головко
Финансовый директор СЗРК

Частые вопросы

Сколько заняло внедрение?

Первые три этапа — 12 недель: 2 недели аудита, 6 недель настройки и обмена, 4 недели пилота на трёх объектах. Дальше — постепенное подключение остальных объектов и сопровождение.

Пришлось ли останавливать стройки на время перехода?

Нет. Переходили этапами и обкатывали решение на пилотных объектах, поэтому рабочий порядок не менялся для всей компании одномоментно.

Заменили ли Битрикс24 на 1С?

Нет. Битрикс24 остался средой менеджеров проектов, 1С:УНСФ ведёт затраты, себестоимость, зарплату и аналитику. Между ними настроен двусторонний обмен.

Откуда взяты цифры результата?

Показатели приведены по данным, переданным компанией СЗРК, как результат через шесть месяцев после внедрения. Для денежного расчёта нужна выгрузка исходных показателей за сопоставимые периоды.

Начните с бесплатной консультации

Разбираем финансы, продажи, операционные затраты и системы учёта — находим скрытые убытки и даём план по их устранению за 7–10 дней.

Окупаемость. Первая же найденная утечка перекрывает стоимость работы в разы.
Что вы получите:
  • ✓ Карту финансовых утечек — точные цифры потерь по направлениям
  • ✓ Пошаговый план — что менять, в каком порядке и за какой срок
  • ✓ Аудит IT-систем и прогноз окупаемости до старта
Записаться на бесплатную консультацию →
Глеб Сторожев, основатель ФОРАЙТИ
Глеб Сторожев — основатель ФОРАЙТИ
